               SEPTEMBER


                   •  am Beerwalde Ende des Stollens beginnen die Betonarbeiten für die Innenwand
                   •  es wird angestrebt pro Tag 24 m zu betonieren
                   •  der Tunneldurchmesser beträgt 4 m
                   •  anschließend wird die Sohle betoniert, ca. 90 m pro Tag

                   •  für den Materialtransport wird ein Betonzug installiert
                   •  es wird angestrebt das beide Betonarbeiten gleichzeitig am Mundloch bei der Staumau-
                       er ankommen




               OKTOBER

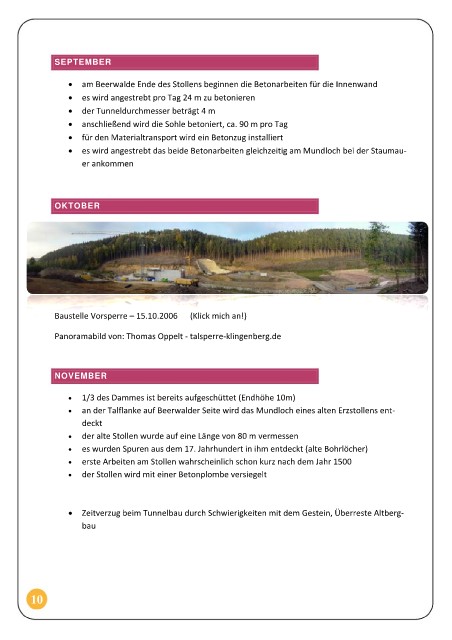

               Baustelle Vorsperre – 15.10.2006      (Klick mich an!)

               Panoramabild von: Thomas Oppelt - talsperre-klingenberg.de




               NOVEMBER


                   •  1/3 des Dammes ist bereits aufgeschüttet (Endhöhe 10m)
                   •  an der Talflanke auf Beerwalder Seite wird das Mundloch eines alten Erzstollens ent-

                       deckt
                   •  der alte Stollen wurde auf eine Länge von 80 m vermessen
                   •  es wurden Spuren aus dem 17. Jahrhundert in ihm entdeckt (alte Bohrlöcher)
                   •  erste Arbeiten am Stollen wahrscheinlich schon kurz nach dem Jahr 1500
                   •  der Stollen wird mit einer Betonplombe versiegelt



                   •  Zeitverzug beim Tunnelbau durch Schwierigkeiten mit dem Gestein, Überreste Altberg-

                       bau
