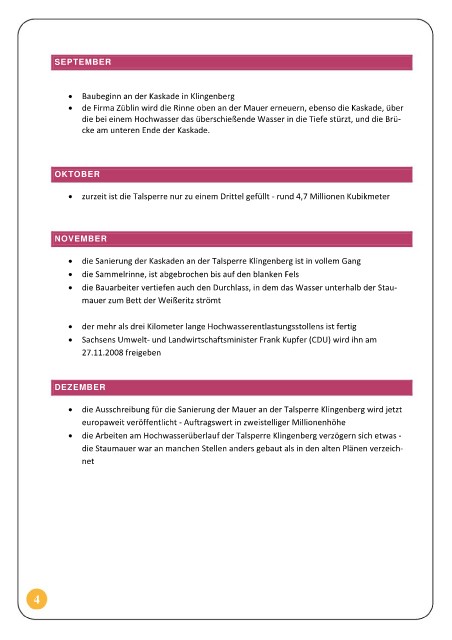

SEPTEMBER
• Baubeginn an der Kaskade in Klingenberg
• de Firma Züblin wird die Rinne oben an der Mauer erneuern, ebenso die Kaskade, über
die bei einem Hochwasser das überschießende Wasser in die Tiefe stürzt, und die Brü-
cke am unteren Ende der Kaskade.
OKTOBER
• zurzeit ist die Talsperre nur zu einem Drittel gefüllt - rund 4,7 Millionen Kubikmeter
NOVEMBER
• die Sanierung der Kaskaden an der Talsperre Klingenberg ist in vollem Gang
• die Sammelrinne, ist abgebrochen bis auf den blanken Fels
• die Bauarbeiter vertiefen auch den Durchlass, in dem das Wasser unterhalb der Stau-
mauer zum Bett der Weißeritz strömt
• der mehr als drei Kilometer lange Hochwasserentlastungsstollens ist fertig
• Sachsens Umwelt- und Landwirtschaftsminister Frank Kupfer (CDU) wird ihn am
27.11.2008 freigeben
DEZEMBER
• die Ausschreibung für die Sanierung der Mauer an der Talsperre Klingenberg wird jetzt
europaweit veröffentlicht - Auftragswert in zweistelliger Millionenhöhe
• die Arbeiten am Hochwasserüberlauf der Talsperre Klingenberg verzögern sich etwas -
die Staumauer war an manchen Stellen anders gebaut als in den alten Plänen verzeich-
net
